Chi Phí Phát Sinh Khi Xây Nhà: 7 Khoản Hay Bị Bỏ Sót Khi Dự Trù Ngân Sách

Chi phí phát sinh khi xây nhà và các khoản hay bị bỏ sót

Cập nhật: 09/2026 · Đội ngũ kỹ thuật Xây Dựng Ngọc Linh

Trả lời nhanh: chi phí phát sinh khi xây nhà phần lớn không đến từ nhà thầu “vẽ thêm việc”, mà từ những khoản nằm ngoài hợp đồng thi công nhưng gia chủ quên dự trù: thiết kế, giấy phép, gia cố nền đất yếu, phá dỡ và chuẩn bị mặt bằng, cổng – tường rào – sân, nội thất rời và chi phí sinh hoạt trong thời gian xây. Nên dành khoảng 15 – 20% tổng ngân sách cho các khoản này và dự phòng.

Chi phí phát sinh khi xây nhà đến từ đâu?

Có hai loại “phát sinh” khác hẳn nhau:

Loại Ví dụ Kiểm soát bằng cách nào
Phát sinh ngoài hợp đồng Tường rào, cổng, nội thất, thuê nhà ở tạm Dự trù từ đầu — bài viết này
Phát sinh trong hợp đồng Đổi thiết kế, nâng cấp vật liệu, gặp nền đất yếu Điều khoản hợp đồng rõ ràng

Theo kinh nghiệm thực tế, phần lớn gia đình “vỡ ngân sách” vì loại thứ nhất: số tiền ký với nhà thầu được giữ đúng, nhưng đến lúc làm cổng, mua giường tủ thì hết tiền.

7 khoản chi phí phát sinh khi xây nhà hay bị bỏ sót

1. Thiết kế

Nhiều gia đình chỉ tính tiền xây, quên tiền bản vẽ. Đơn giá thiết kế tham khảo tại Thanh Hóa khoảng 180.000 – 220.000 đ/m² sàn với nhà phố, nhà cấp 4 hiện đại; biệt thự cao hơn.

Ví dụ: nhà 2 tầng, mỗi sàn 80 m² → 160 m² sàn → khoảng 29 – 35 triệu đồng.

Thiết kế kiến trúc tại Thanh Hóa

2. Thủ tục pháp lý

  • Hồ sơ xin giấy phép xây dựng (nếu thuộc diện phải xin phép)
  • Đo đạc, trích lục bản đồ khi cần
  • Thủ tục cập nhật ngôi nhà vào giấy chứng nhận sau khi xây xong

Lệ phí nhà nước thường không lớn, nhưng chi phí chuẩn bị hồ sơ, đi lại và thời gian chờ cần được tính vào kế hoạch.

→ Thủ tục xin giấy phép xây dựng nhà ở tại Thanh Hóa

3. Khảo sát nền đất và ép cọc

Đây là khoản có thể rất lớn và thường không nằm trong đơn giá/m². Khu đô thị mới san lấp, đất ven sông, ruộng cũ ở Thanh Hóa thường phải ép cọc bê tông cốt thép trước khi làm móng. Chi phí tính riêng theo số lượng và chiều dài cọc.

Cách tránh bất ngờ: hỏi nhà thầu khảo sát nền đất trước khi chốt ngân sách; hỏi hàng xóm đã xây xem họ có phải ép cọc không.

4. Phá dỡ và chuẩn bị mặt bằng

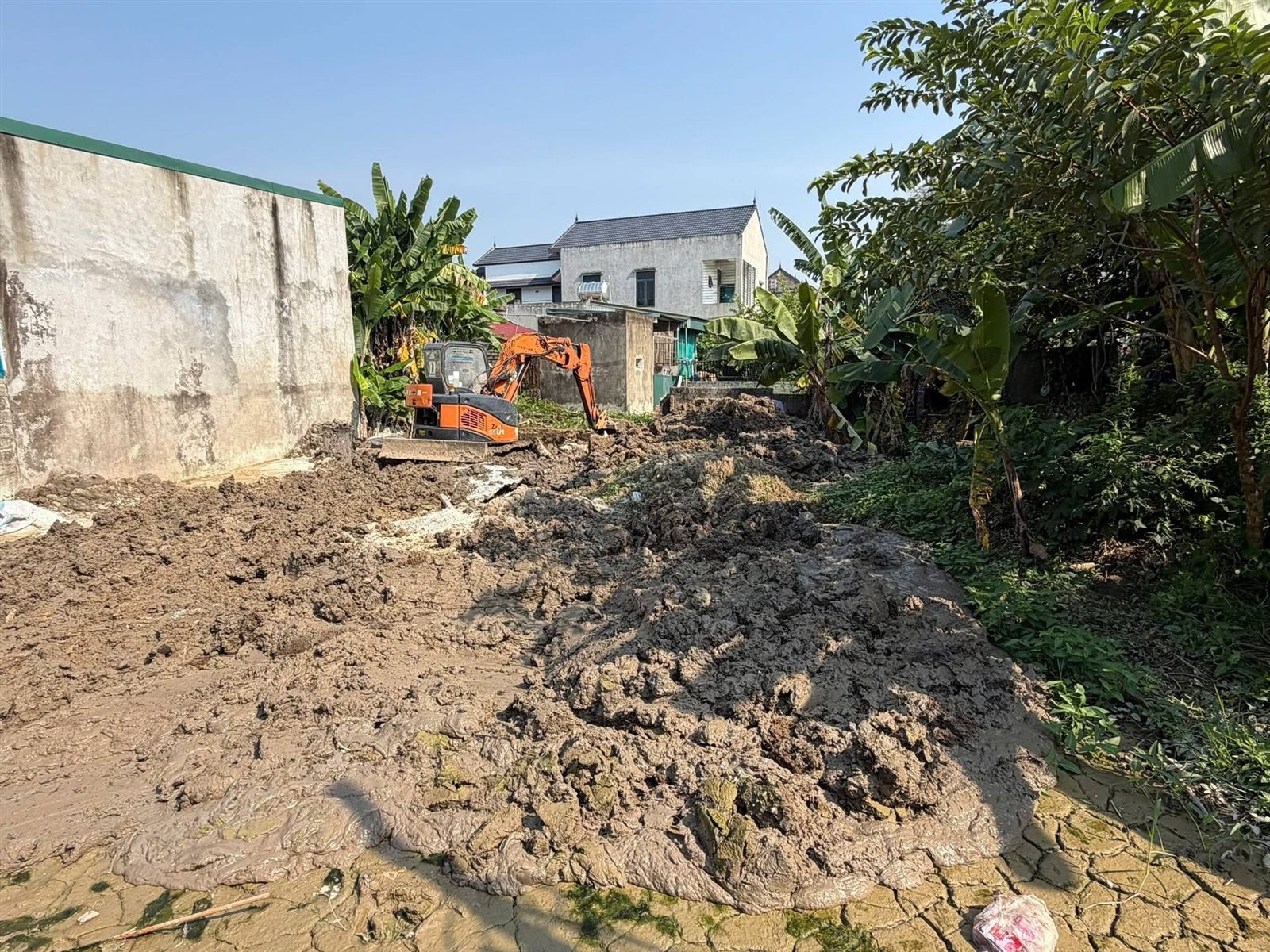

Chuẩn bị mặt bằng trước khi xây nhà tại Thanh Hóa
Công trình thực tế của Xây Dựng Ngọc Linh
  • Phá dỡ nhà cũ, vận chuyển phế thải
  • San lấp, nâng cốt nền nếu đất thấp hơn mặt đường
  • Chặt cây, di dời mồ mả (nếu có)
  • Lán trại, điện nước tạm cho thi công
  • Rào tôn che chắn công trường

5. Cổng, tường rào, sân vườn

Hầu hết đơn giá xây nhà trọn gói không bao gồm cổng, tường rào, sân vườn, bồn hoa, lối đi. Với nhà có sân rộng, đây có thể là khoản đáng kể — nhất là cổng sắt nghệ thuật, tường rào ốp đá.

6. Nội thất và thiết bị không nằm trong gói

Gói trọn gói thường gồm thiết bị vệ sinh, đèn cơ bản, nhưng không gồm:

  • Giường, tủ quần áo, sofa, bàn ăn, kệ tivi
  • Tủ bếp, bếp từ, máy hút mùi
  • Điều hòa, bình nóng lạnh năng lượng mặt trời, máy lọc nước
  • Rèm cửa, đèn trang trí
  • Camera, wifi, chuông cửa

Thi công nội thất tại Thanh Hóa

7. Chi phí sinh hoạt trong thời gian xây

Khoản ít ai ghi vào bảng tính nhưng ai xây nhà cũng phải trả:

  • Thuê nhà ở tạm 5 – 8 tháng nếu phá nhà cũ xây lại
  • Chuyển đồ, gửi đồ
  • Đi lại giám sát công trình
  • Lễ động thổ, cất nóc, nhập trạch
  • Nước uống, bồi dưỡng thợ theo phong tục địa phương

Và khoản thứ 8 không được thiếu: dự phòng

Dù dự trù kỹ đến đâu, vẫn cần 5 – 10% chi phí xây dựng để xử lý thay đổi thiết kế, nâng cấp vật liệu theo ý muốn khi đã nhìn thấy nhà thực tế, hoặc biến động giá vật liệu.

Bảng dự trù ngân sách mẫu

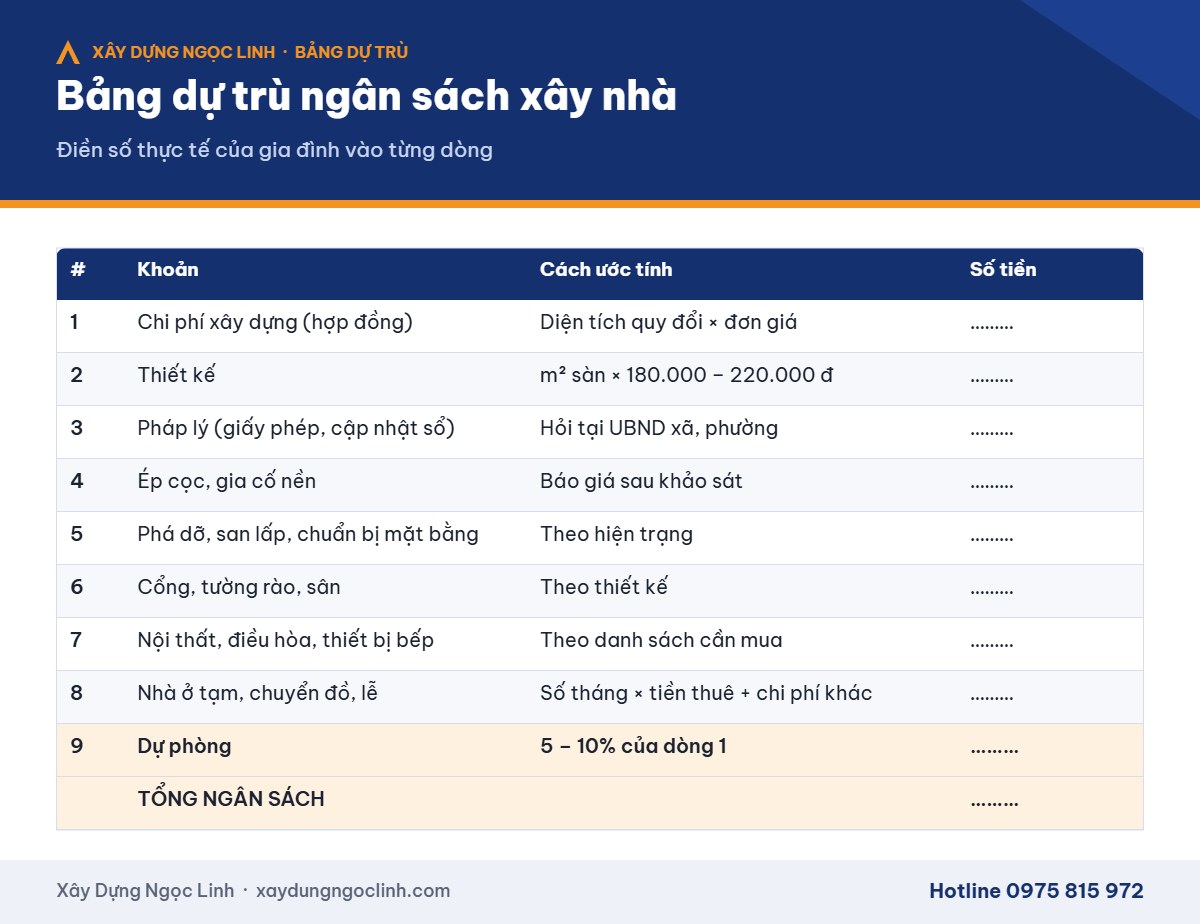

Bảng dự trù ngân sách xây nhà mẫu

Anh chị có thể chép bảng này ra giấy hoặc Excel, điền số thực tế của mình:

# Khoản Cách ước tính Số tiền
1 Chi phí xây dựng (hợp đồng) Diện tích quy đổi × đơn giá ………
2 Thiết kế m² sàn × 180.000 – 220.000 đ ………
3 Pháp lý (giấy phép, cập nhật sổ) Hỏi tại UBND xã, phường ………
4 Ép cọc / gia cố nền Theo báo giá sau khảo sát ………
5 Phá dỡ, san lấp, chuẩn bị mặt bằng Theo hiện trạng ………
6 Cổng, tường rào, sân Theo thiết kế ………
7 Nội thất, điều hòa, thiết bị bếp Theo danh sách cần mua ………
8 Nhà ở tạm, chuyển đồ, lễ Số tháng × tiền thuê + chi phí khác ………
9 Dự phòng 5 – 10% của dòng 1 ………
TỔNG NGÂN SÁCH ………

Ví dụ điền sẵn: nhà 2 tầng trọn gói trên lô 5 × 20 m

Khoản Ước tính
Chi phí xây dựng (266 m² quy đổi × 6,5 triệu) ~1,73 tỷ
Thiết kế (160 m² sàn × 200.000 đ) ~32 triệu
Dự phòng 5 – 10% ~87 – 173 triệu
Pháp lý, ép cọc, mặt bằng, cổng rào, nội thất, nhà ở tạm Điền theo thực tế

Chỉ riêng thiết kế và dự phòng đã cộng thêm khoảng 120 – 205 triệu đồng vào con số 1,73 tỷ ban đầu — chưa kể các khoản còn lại.

→ Ngân sách cụ thể theo số tiền: Xây nhà 1 tỷ ở Thanh Hóa được nhà như thế nào?

Hạn chế chi phí phát sinh khi xây nhà bằng hợp đồng rõ ràng

  1. Chốt thiết kế hoàn chỉnh trước khi ký. Mọi thay đổi sau khi khởi công đều tốn tiền.
  2. Danh mục vật liệu ghi thương hiệu, quy cách — không ghi “loại 1”, “cao cấp”.
  3. Ghi rõ hạng mục KHÔNG bao gồm trong hợp đồng: ép cọc, cổng, tường rào, nội thất…
  4. Phát sinh phải có báo giá bằng văn bản và được gia chủ ký đồng ý trước khi làm.
  5. Khảo sát nền đất trước khi chốt giá để không bị bất ngờ khi đào móng.
  6. Đi xem mẫu vật liệu hoàn thiện trước khi ký — tránh “nhìn thấy thực tế thì muốn đổi”.

→ Chi tiết từng điều khoản: Hợp đồng xây nhà trọn gói: 9 điều khoản phải đọc kỹ

Câu hỏi thường gặp

Chi phí phát sinh khi xây nhà thường chiếm bao nhiêu phần trăm?

Không có con số cố định. Với nhà đã chốt thiết kế và hợp đồng rõ ràng, phát sinh trong hợp đồng thường nhỏ. Các khoản ngoài hợp đồng như cổng rào, nội thất, nhà ở tạm cộng lại có thể chiếm 15 – 20% tổng ngân sách hoặc hơn.

Xây nhà trọn gói có phát sinh không?

Có thể, trong ba trường hợp: gia chủ thay đổi thiết kế, gia chủ nâng cấp vật liệu, hoặc gặp điều kiện hiện trạng không lường trước được. Hợp đồng tốt quy định rõ các trường hợp này và yêu cầu báo giá bằng văn bản trước khi làm.

Nên để dự phòng bao nhiêu?

Tối thiểu 5% chi phí xây dựng với nhà xây mới đã chốt thiết kế kỹ; 10% hoặc hơn nếu nhà cải tạo, nhà trên nền đất chưa rõ hoặc gia chủ dự định còn chỉnh sửa.

Có nên để nhà thầu lo luôn cổng, tường rào?

Nên, nếu muốn đồng bộ thiết kế và một đầu mối bảo hành. Yêu cầu nhà thầu báo giá riêng hạng mục này để dễ so sánh.

Nhận bảng dự trù đầy đủ cho ngôi nhà của anh chị

Cách tốt nhất để không bị động trước chi phí phát sinh khi xây nhà là có một bảng dự toán đầy đủ trước khi khởi công. Xây Dựng Ngọc Linh khảo sát và lập dự toán miễn phí, ghi rõ cả những hạng mục nằm ngoài hợp đồng để gia đình chủ động ngân sách.

Báo giá xây nhà trọn gói Thanh Hóa 2026 · Dịch vụ xây nhà trọn gói tại Thanh Hóa

Hotline: 0975 815 972

Để lại một bình luận

Email của bạn sẽ không được hiển thị công khai. Các trường bắt buộc được đánh dấu *
