Cập nhật: 09/2026 · Đội ngũ kỹ thuật Xây Dựng Ngọc Linh
Trả lời nhanh: chọn trọn gói nếu anh chị không có thời gian theo dõi công trường và muốn một đơn vị chịu trách nhiệm toàn bộ. Chọn xây thô + nhân công hoàn thiện nếu có người nhà am hiểu vật liệu, có thời gian đi chọn hàng và muốn tự kiểm soát phần hoàn thiện. Chọn khoán nhân công chỉ khi gia chủ thực sự có kinh nghiệm xây dựng hoặc có kỹ sư giám sát riêng.
Không có hình thức nào rẻ nhất cho mọi gia đình. Bài viết so sánh thẳng thắn ba hình thức để anh chị tự quyết định.
Ba hình thức nhận thầu xây nhà

Khoán nhân công
Gia chủ mua toàn bộ vật tư, từ xi măng, thép, gạch đến thiết bị vệ sinh. Nhà thầu chỉ cung cấp thợ và tổ chức thi công.
Xây thô + nhân công hoàn thiện (“xây thô”)
Nhà thầu lo vật tư phần thô (kết cấu, tường, điện nước âm tường, chống thấm cơ bản) và toàn bộ nhân công. Gia chủ tự mua vật tư hoàn thiện: gạch ốp lát, sơn, thiết bị vệ sinh, thiết bị điện, cửa, lan can.
Trọn gói (chìa khóa trao tay)
Nhà thầu lo toàn bộ vật tư và nhân công theo danh mục vật liệu thống nhất trong hợp đồng, thường kèm thiết kế. Gia chủ duyệt phương án, duyệt vật liệu, nghiệm thu và nhận nhà.
So sánh chi phí trên cùng một căn nhà
Nhà 2 tầng trên lô 5 × 20 m, mỗi sàn 80 m², móng băng, mái ngói — 266 m² diện tích quy đổi. → Cách tính diện tích xây dựng
| Xây thô + nhân công hoàn thiện | Trọn gói tiêu chuẩn | |
|---|---|---|
| Đơn giá tham khảo | 3,9 triệu/m² | 6,5 triệu/m² |
| Trả nhà thầu | ~1,04 tỷ | ~1,73 tỷ |
| Gia chủ tự mua vật tư hoàn thiện | Có | Không |
Khoảng chênh ~690 triệu đồng chính là giá trị vật tư hoàn thiện mà nhà thầu trọn gói cung cấp. Câu hỏi thực sự là: gia chủ tự mua được lượng vật tư tương đương với giá thấp hơn 690 triệu hay không — và phải bỏ ra bao nhiêu công sức?
Những chi phí ẩn khi tự mua vật tư
Tự mua thường được nghĩ là “tiết kiệm được phần lời của nhà thầu”. Thực tế còn những khoản ít ai tính:
| Chi phí ẩn | Diễn giải |
|---|---|
| Thời gian | Đi chọn gạch, thiết bị, cửa ở nhiều cửa hàng; hẹn giao hàng; có mặt nhận hàng. Thường vài chục buổi trong 2–3 tháng |
| Hao hụt, mua thiếu – mua thừa | Tính sai số lượng gạch, phải mua bổ sung khác lô màu, hoặc thừa không trả lại được |
| Vận chuyển, bốc xếp | Chuyển vật tư lên tầng cao, trong ngõ hẹp |
| Thợ chờ vật tư | Vật tư về chậm một hai ngày, đội thợ phải nghỉ hoặc chuyển công trình khác — tiến độ kéo dài |
| Sai quy cách | Mua gạch không hợp kích thước thiết kế, thiết bị vệ sinh không khớp vị trí ống đã chờ sẵn |
| Bảo hành rời rạc | Sàn bị bộp: lỗi gạch (người bán) hay lỗi thi công (thợ)? Không bên nào nhận trách nhiệm trọn vẹn |
Nếu có người nhà làm trong ngành vật liệu, có mối mua giá sỉ và có thời gian, những chi phí ẩn này nhỏ — xây thô rất đáng cân nhắc. Nếu không, khoản “tiết kiệm” có thể không còn lại bao nhiêu.
Bảng so sánh toàn diện

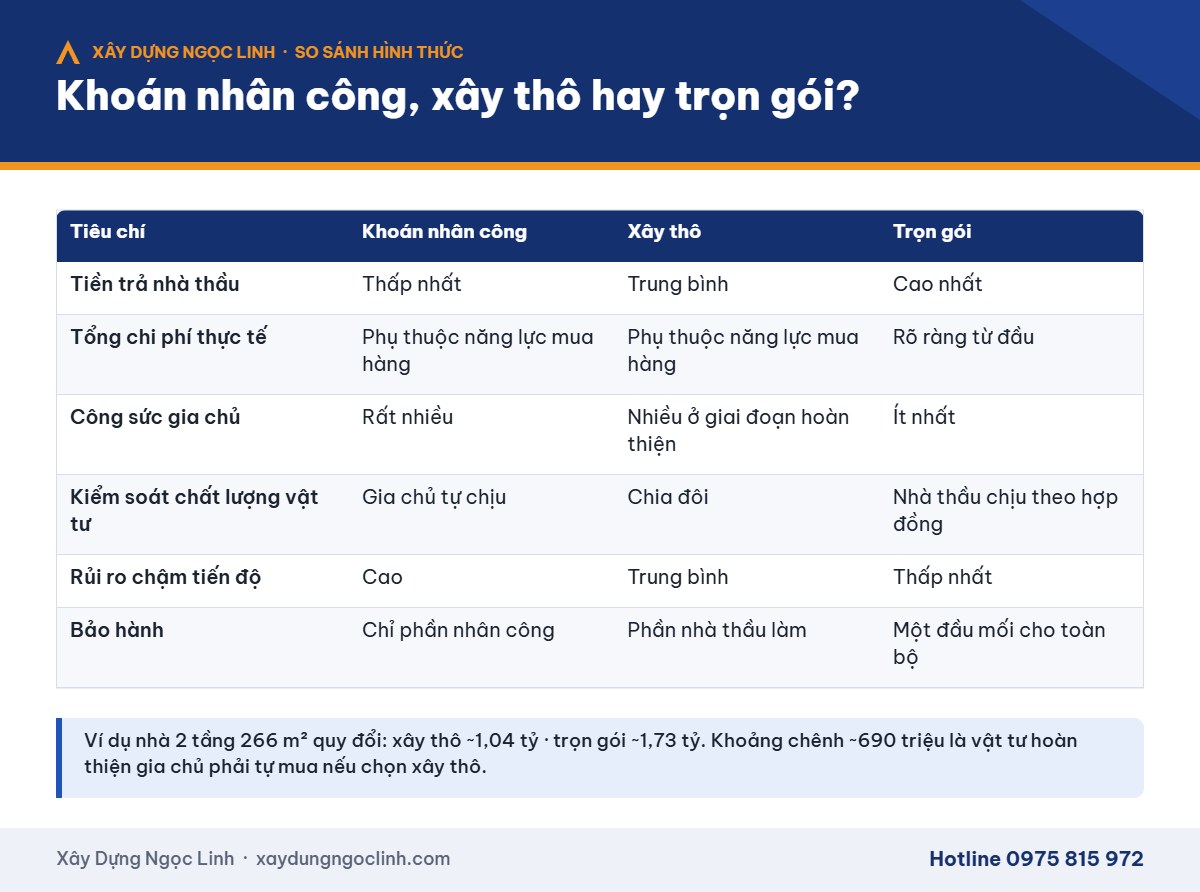

| Tiêu chí | Khoán nhân công | Xây thô | Trọn gói |
|---|---|---|---|
| Tiền trả nhà thầu | Thấp nhất | Trung bình | Cao nhất |
| Tổng chi phí thực tế | Phụ thuộc năng lực mua hàng | Phụ thuộc năng lực mua hàng | Rõ ràng từ đầu |
| Công sức gia chủ | Rất nhiều | Nhiều ở giai đoạn hoàn thiện | Ít nhất |
| Kiến thức cần có | Hiểu vật liệu thô và hoàn thiện | Hiểu vật liệu hoàn thiện | Đọc được danh mục vật liệu |
| Kiểm soát chất lượng vật tư | Gia chủ tự chịu | Chia đôi | Nhà thầu chịu theo hợp đồng |
| Rủi ro chậm tiến độ | Cao | Trung bình | Thấp nhất |
| Rủi ro phát sinh | Cao | Trung bình | Thấp nếu danh mục vật liệu rõ |
| Bảo hành | Chỉ phần nhân công | Phần do nhà thầu làm | Một đầu mối cho toàn bộ |
Chọn nhanh theo hoàn cảnh
| Hoàn cảnh của gia đình | Nên chọn |
|---|---|
| Đi làm cả ngày, không có thời gian ra công trường | Trọn gói |
| Ở xa, xây nhà ở quê cho bố mẹ | Trọn gói |
| Muốn biết chắc tổng tiền trước khi vay ngân hàng | Trọn gói |
| Có người nhà kinh doanh vật liệu xây dựng, nội thất | Xây thô |
| Muốn tự chọn từng viên gạch, từng thiết bị, có thời gian đi xem | Xây thô |
| Tài chính chia giai đoạn, muốn làm thô trước, hoàn thiện sau | Xây thô |
| Gia chủ là kỹ sư xây dựng hoặc có kỹ sư giám sát riêng | Khoán nhân công |
| Công trình nhỏ: sửa chữa, cơi nới một phần | Khoán nhân công hoặc theo hạng mục |
Chọn trọn gói: cần kiểm tra gì trong hợp đồng
Trọn gói chỉ thực sự “trọn” khi danh mục vật liệu rõ. Kiểm tra:
- Danh mục vật liệu ghi thương hiệu, mã sản phẩm, quy cách — không ghi “gạch loại 1”, “thiết bị vệ sinh cao cấp”
- Đơn giá trần cho vật tư lựa chọn (ví dụ gạch lát tối đa bao nhiêu nghìn đồng/m²) và cách tính khi gia chủ muốn chọn loại đắt hơn
- Những hạng mục KHÔNG nằm trong trọn gói: cổng, tường rào, ép cọc, nội thất rời…
- Điều khoản phát sinh: chỉ phát sinh khi gia chủ thay đổi hoặc gặp điều kiện hiện trạng bất khả kháng, phải báo giá bằng văn bản trước
- Tiến độ, trách nhiệm khi chậm tiến độ
- Bảo hành cho toàn bộ công trình và riêng phần kết cấu
Chọn xây thô: cần làm rõ ranh giới trách nhiệm
Tranh chấp trong hợp đồng xây thô hầu hết nằm ở ranh giới “cái này ai mua”:
| Vật tư | Thường thuộc | Cần ghi rõ |
|---|---|---|
| Keo dán gạch, vữa lát, ke nhựa | Hay bị bỏ ngỏ | ✔ |
| Ống thoát sàn, phễu thu, co nối thiết bị | Hay bị bỏ ngỏ | ✔ |
| Bột bả, sơn lót | Hay bị bỏ ngỏ | ✔ |
| Dây điện đi trong ống | Thường nhà thầu thô | ✔ |
| Đế âm ổ cắm, công tắc | Hay bị bỏ ngỏ | ✔ |
| Khung xương trần thạch cao | Hay bị bỏ ngỏ | ✔ |
Ngoài ra cần thống nhất lịch cung cấp vật tư hoàn thiện: vật tư phải có mặt ở công trường trước ngày thi công hạng mục đó bao nhiêu ngày.

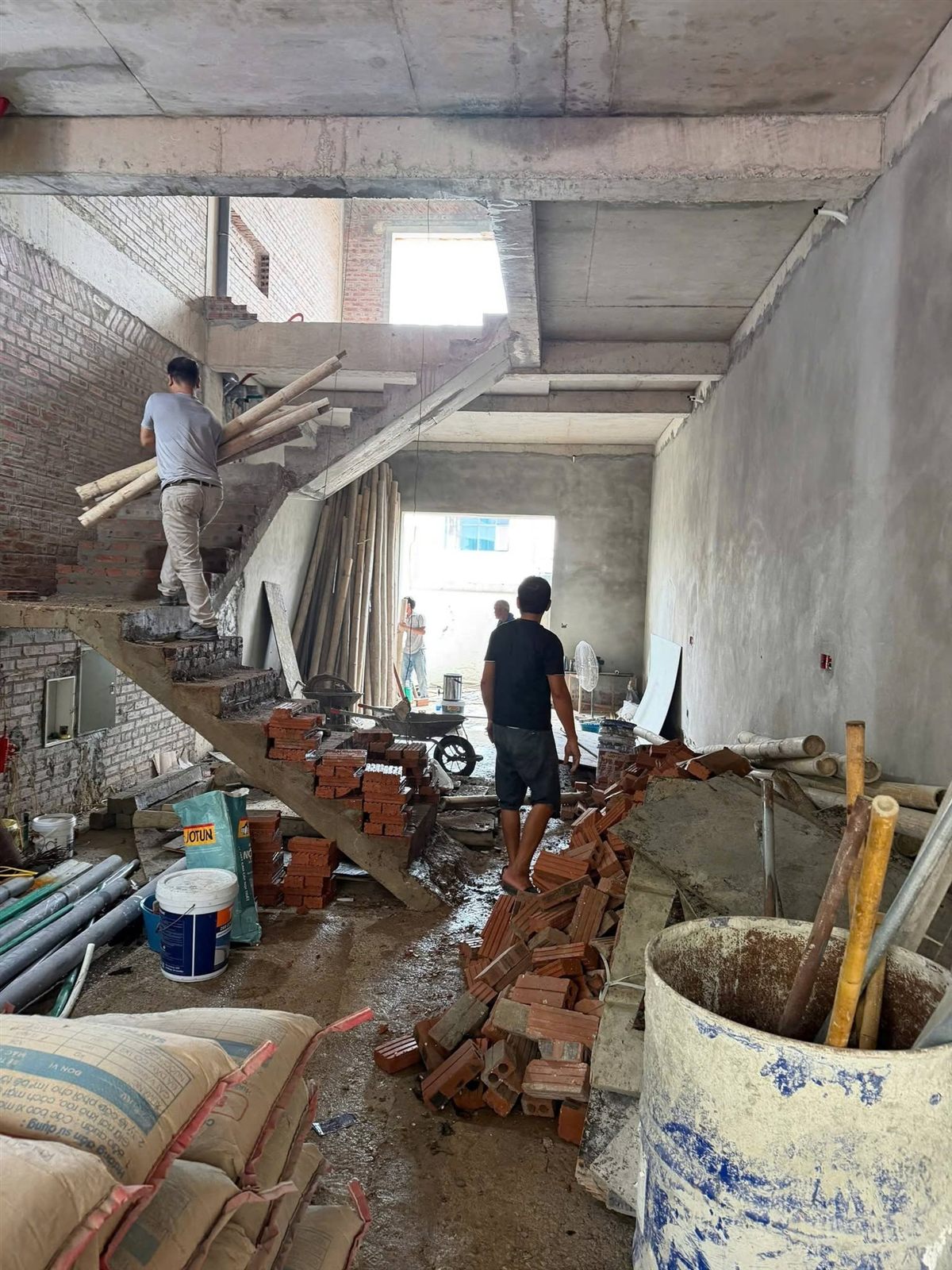

→ Xem thêm: Thi công phần thô, nhân công tại Thanh Hóa
Câu hỏi thường gặp
Xây nhà trọn gói có bị “ăn bớt” vật tư không?
Rủi ro này giảm nhiều khi danh mục vật liệu ghi rõ thương hiệu, quy cách là phụ lục hợp đồng, và gia chủ kiểm tra vật tư khi về công trường — nhất là thép, xi măng, dây điện, chống thấm.
Xây thô xong có nhờ nhà thầu khác hoàn thiện được không?
Được, nhưng khi có lỗi ở chỗ giao nhau (thấm sàn vệ sinh, nứt tường trát) sẽ khó xác định trách nhiệm. Nên để một đơn vị làm cả nhân công hoàn thiện.
Trọn gói có bao gồm thiết kế không?
Tùy nhà thầu và gói dịch vụ. Cần hỏi rõ và kiểm tra hồ sơ thiết kế có trong phạm vi báo giá hay không.
Có thể ký trọn gói phần thô, còn hoàn thiện thì chọn từng hạng mục không?
Được. Nhiều gia đình ký xây thô + nhân công hoàn thiện, sau đó giao thêm cho cùng nhà thầu cung cấp một số hạng mục như cửa, trần, lan can theo báo giá riêng.
Chưa chắc nên chọn hình thức nào?
Xây Dựng Ngọc Linh nhận cả ba hình thức. Gửi thông tin khu đất và hoàn cảnh của gia đình, kỹ sư sẽ lập dự toán cả trọn gói và xây thô trên cùng một thiết kế để anh chị so sánh — miễn phí.
→ Dịch vụ xây nhà trọn gói tại Thanh Hóa
→ Báo giá xây nhà trọn gói Thanh Hóa
